НКНХ провел первую синхронизацию новой ТЭС с сетью

НКНХ провел первую синхронизацию новой ТЭС с сетью

11:41 / 27 августа 2021

"Нижнекамскнефтехим" провел первую синхронизацию собственной электростанции ПГУ-ТЭС мощностью 495 МВт с электрической сетью, говорится в сообщении компании.

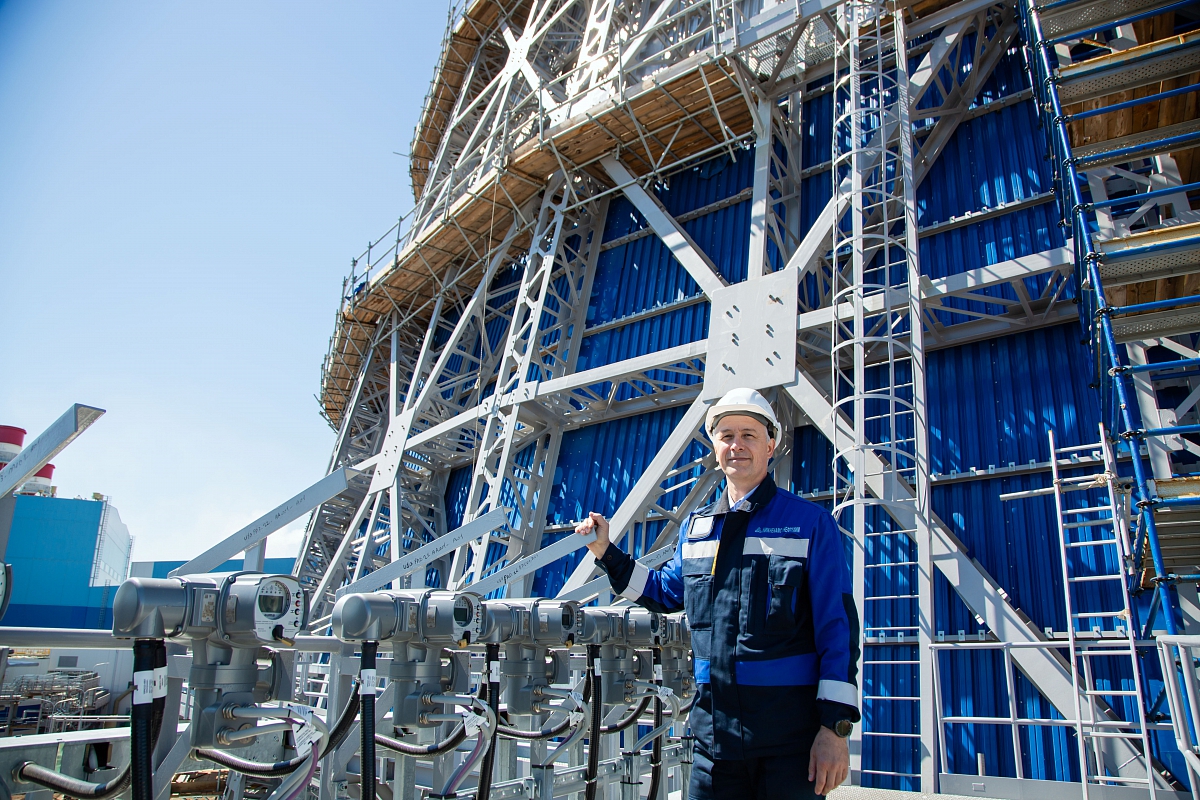

Новая теплоэлектростанция позволит обеспечить электроэнергией действующие и будущие производства "Нижнекамскнефтехима".

"После проведения необходимых предпусковых мероприятий 24 августа 2021 года произведено первое включение генератора газотурбинной установки №1 в сеть с набором электрической мощности 23 МВт и выдачей электрической энергии на распределительный пункт 110 кВ "Жарков", - сообщается в пресс-релизе.

Согласно плану работ, уже в сентябре планируется первая синхронизация газотурбинной установки №2 с выдачей электрической мощности в сеть.

"Параллельно с этим активно продолжается целый комплекс пусконаладочных работ основного и вспомогательного оборудования", - отмечается в сообщении.
